Cela avance au "pas de sénateur" ...mais l'assemblage du lanceur SLS (en version Bloc 1) qui doit inaugurer les missions Artemis de retour sur la Lune se poursuit.

Un schéma montre les différentes parties qui doivent se juxtaposer .... pour que le lanceur puisse lancer la capsule Orion (inhabitée lors de cette première mission) et réaliser un vol circum-lunaire.

Cet article de NSF concerne l'arrivée du LSAV (Launch Vehicle Stage Adater) au Kennedy Space Center, et les tests qui vont être réalisés pour finaliser les procédures de manipulation et d'assemblage.

https://www.nasaspaceflight.com/2020/08/lvsa-arrives-ksc-for-artemis-1/

Lien vers le commentaire
Partager sur d’autres sites

Posté (modifié)

En ce qui concerne le core stage qui équipera le lanceur d'Artemis I, il poursuit sa campagne de tests à Stennis.

Quatre items ont été réalisés sur les 8 prévus.

1430269902_GreenRuntestcorestage(4sur8)_enlarged.jpg.c5a1f1c42d27f8a5d58ada7dd5ff0bd9.jpg

Lorsque cette série sera terminée le core stage sera transféré vers le KSC et y rejoindra tous les éléments de la structure supérieure qui y sont déjà.

source :

https://www.nasa.gov/exploration/systems/sls/multimedia/artemis-testing-sls-green-run-checklist-cropped.html

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 1 mois plus tard...

Les tests  concernant le core stage de la mission Artemis I, correspondant à l'item 5 (voir la liste ci-dessus) ont été réalisés et sont conformes.

Citation

Engineers have completed the fifth of eight Green Run tests on the core stage of NASA’s new Space Launch System (SLS) rocket, continuing progress toward a milestone hot fire test this fall. Operators concluded a test of the stage’s thrust vector control system on the historic B-2 Test Stand at NASA’s Stennis Space Center near Bay St. Louis, Miss., on Sept. 13. The test provided critical verification of the control system and its related hydraulics as operators gimbaled the stage’s four RS-25 engines just as they must move during flight to steer the rocket and maintain a proper trajectory.

La liste mise à jour :

1998236421_GreenRuntestcorestage(5sur8)_reduit.jpg.ff1c56ace5eb53d86f9d93cade81877d.jpg

Modifié par montmein69_2
  • J'aime 1
Lien vers le commentaire
Partager sur d’autres sites

  • 2 semaines plus tard...

Début d'inscription des logos sur différentes parties du lanceur SLS et de la capsule Orion.

On trouvera bien sûr le sigle de la NASA à différents endroits, dont celui avec la forme d'écriture baptisée "worm" sur les deux boosters.

Le logo ESA sera aussi présent notamment sur le module de service (EMS) de la capsule Orion.

https://www.nasa.gov/feature/artemis-i-rocket-and-spacecraft-receive-worm-welcome

Remarque : plusieurs illustrations sont des vues d'artiste ... quand la pose sera terminée.

Il y a une vue d'atelier de peinture (donc réelle) pour un segment de booster :

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 3 mois plus tard...

Essai de tir statique concernant le core stage du SLS (qui doit lancer Artemis I) avec mise à feu des 4 moteurs RS 25 (au stand B-2 du centre d'essais de Stennis)

Une anomalie (selon le terme consacré) a été détectée au bout de 67 secondes de fonctionnement nominal. Il a donc été interrompu.

Cela concerne un des moteurs RS-25.

Un flash a été observé dans la zone de la protection thermique du moteur n°4.

On attend des précisions puisque les ingénieurs enquêtent.

L'essai sera reconduit, soit après réparation du moteur concerné, soit après installation du moteur de réserve qui est déjà à Stennis.

Article de SFN (17/01/2021) :

https://spaceflightnow.com/2021/01/17/nasa-studying-cause-of-early-end-to-nasa-moon-rocket-test-firing/

Lien vers le commentaire
Partager sur d’autres sites

Dans le même article on relève une phrase où le journaliste s'interroge sur l'effet que pourrait avoir la prise de fonction de Joe Biden (donc l'orientation de la politique des démocrates en matière de spatial) sur l'actuel timing que s'efforce de suivre la NASA pour Artemis.

Citation

Space policy experts believe the Biden administration is unlikely to keep the 2024 schedule goal for a lunar landing, but may pursue a slower effort to get U.S. astronauts back to the moon.

certains spécialistes de la politique spatiale pensent que l'administration Biden pourraient ne pas conserver l'objectif de l'atterrissage lunaire (habité donc Artemis III) pour 2024.  Poursuite de l'objectif de déposer des astronautes US sur la Lune mais des efforts ralentis.

Ce ne sont pour l'instant toutefois que des supputations .

On en saura plus sur cette éventuelle inflexion du rythme (un peu fou) qu'avait initié l'administration Trump, notamment au moment de la désignation du nouveau boss de la NASA, et quelle orientation lui donnera le Congrès .

Affaire à suivre......

Rappel historique :

Rappelons que le timing qui était celui en vigueur pour la NASA avant que Trump ne décide de raccourcir les délais, était prévu de façon plus progressive, avec essai systématique de tous les éléments et réalisation en phases progressives (notamment de test du HLS (lander) inhabité) et en utilisant la Gateway dès la première mission habitée sur la Lune (Artemis III)

Note : ces schémas datent et certains vols (commerciaux notamment) ont connu depuis des modifications qui seront probablement maintenues quelles que soient les éventuelles nouvelles décisions de l'administration Biden

381789747_LancementOrionetdescentelementpourtest(2024).jpg.ba22bad69a4cd1a2444cc0086b242c9c.jpg

2103258645_LancementOrionetHLScompletpourtest(2026).jpg.b4ff983fac704e977491bd398ae9e6d1.jpg

27080193_LancementOrionetHLScomplethabit(2028ArtemisIII).jpg.14ec15277e4fe68e84b5b66555efda44.jpg

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 2 mois plus tard...
Posté (modifié)

L'assemblage du lanceur SLS pour son vol inaugural lors d'Artemis I, va pouvoir se poursuivre.

Le fire test du core central, réalisé à Stennis s'est bien passé (le précédent s'était interrompu après 4 mn environ), Les 4 moteurs RS 25 ont pu réaliser un allumage avec la durée et les variations de puissance correspondant au vol où ils devront propulser la capsule Orion (avec son module de service européen ESM) sur une orbite TLI pour réaliser un vol circum-lunaire non habité.

Full duration hotfire :

https://www.youtube.com/embed/lXkSnQzuvvc

https://spacenews.com/nasa-performs-full-duration-sls-green-run-static-fire-test/

Le core va être transporté dans quelques semaines par barge au KSC, où il sera installé sur la plate forme de lancement (ML-1) entre les deux boosters à poudre déjà en place.

Seront ensuite installés Orion, sa tour d'extraction au sommet. De nombreux tests sur les systèmes du lanceur et de la capsule seront nécessaires, avant de transférer la plate-forme de lancement sur le pas de tir 39B en utilisant le crawler.

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 4 semaines plus tard...

Le core stage ayant subi avec succès tous les tests à Stennis est à présent en phase de transfert vers la barge Pegasus qui le transportera par voie maritime depuis le port de Michoud vers le KSC. il devrait y arriver vers fin avril.

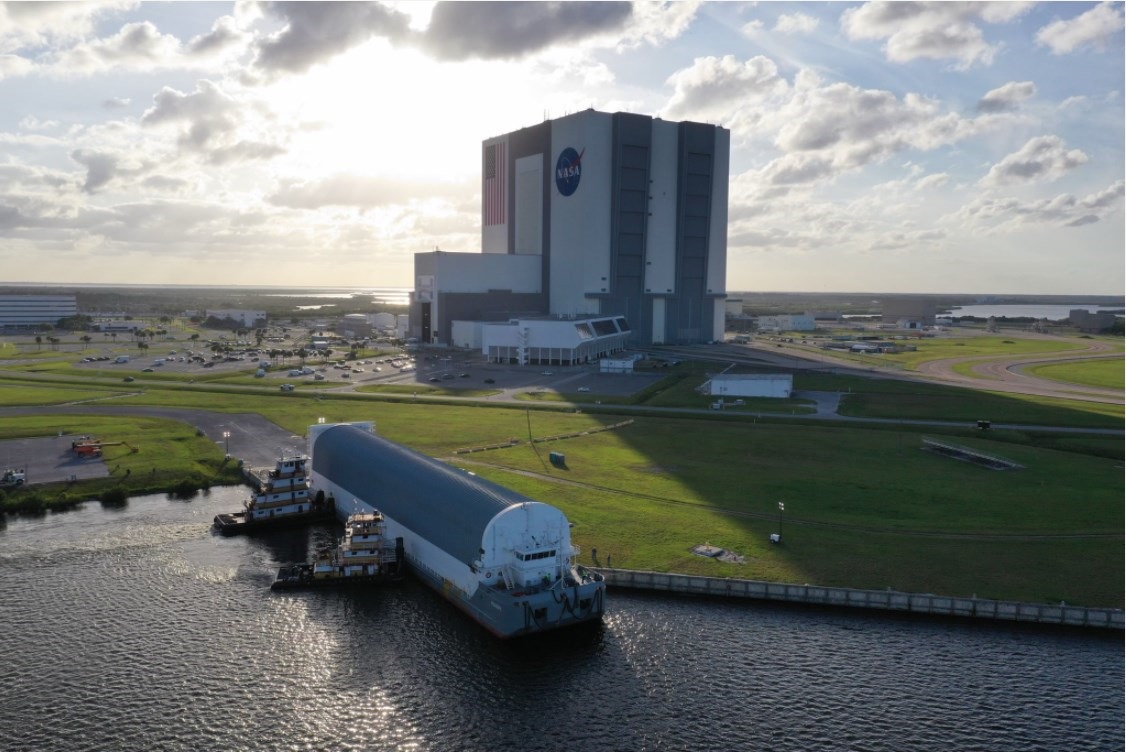

Chargement du core stage vers la barge Pegasus

273605130_transfertcorestageversPegasusbarge.jpg.b437408164457da90a9e0f3c0764fd32.jpg

Le voyage depuis Michoud (Mississipi)  vers le KSC (Floride)

Commenceront alors la phase d'assemblage dans le VAB, du core avec les boosters déjà en place. L'assemblage avec l'ICPS contenant Orion. Puis toutes les vérifications nécessaires de communication entre le segment sol et les éléments du lanceur . Un processus qui pourrait durer jusqu'à 10 mois.

L'EGS prenant alors en charge le lanceur (sur son MLP) pour le transférer avec le crawler sur le pas de tir et procéder au lancement.

https://www.nasa.gov/content/exploration-ground-systems-overview

La date la plus optimiste pour le lancement d'Artemis I est à partir du 4 novembre.

Once the Core Stage arrives at KSC, EGS is realistically projecting it will take 10 months to get the vehicle and ground infrastructure ready for their first launch. However, there is at least one optimistic timeline showing a “work to” launch date of November 4.

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 3 semaines plus tard...

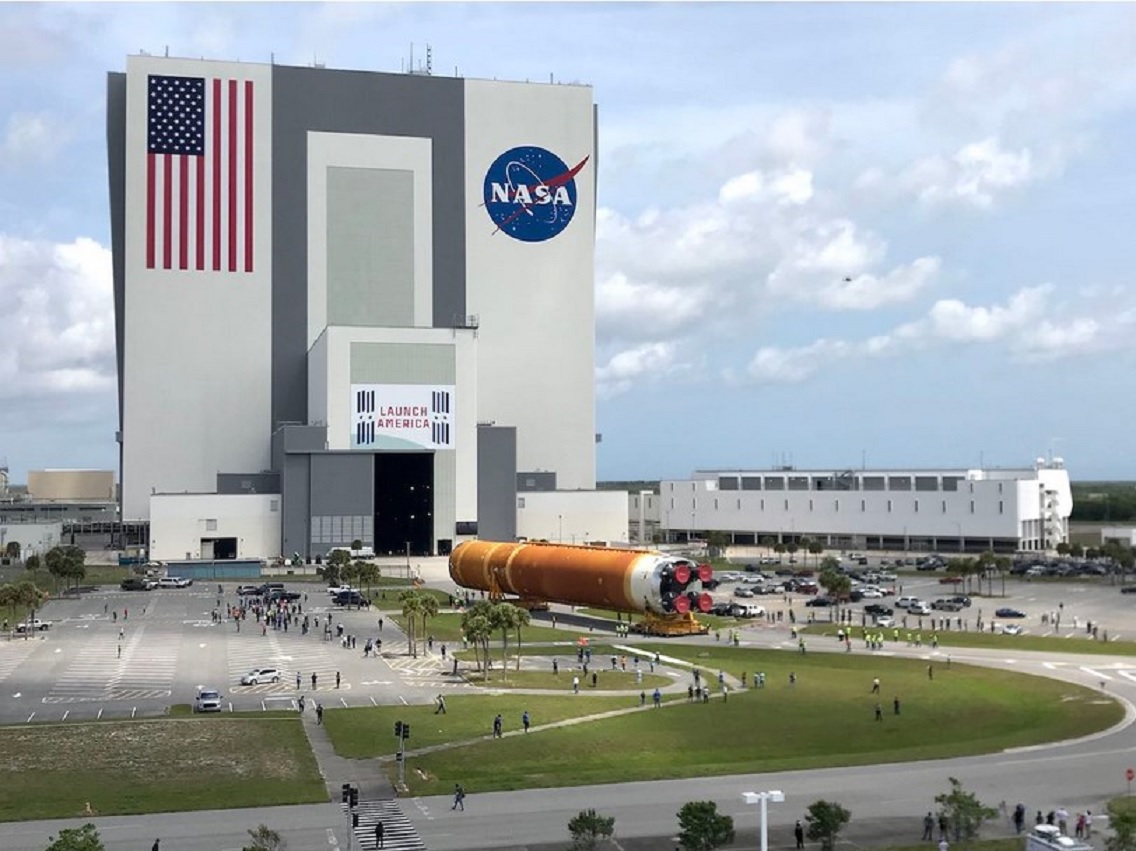

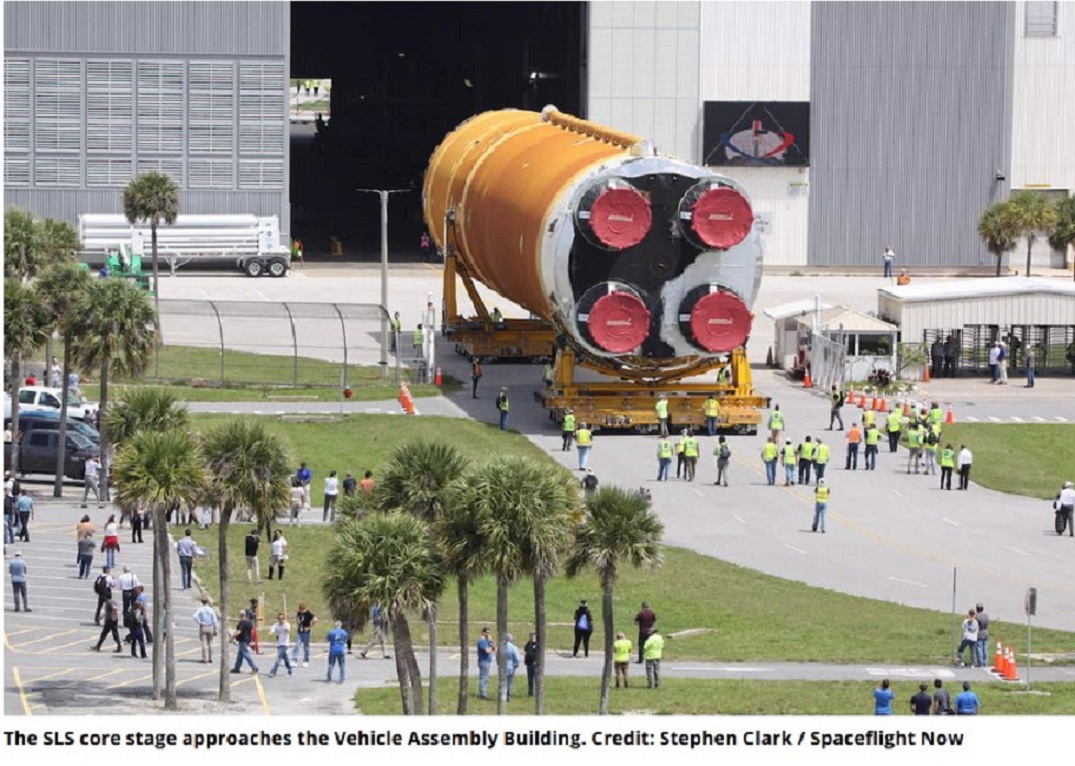

Débarquement du core du lanceur SLS 1 au port du KSC

Puis transfert vers le VAB - Vehicle Assembly Building - où va être poursuivi (et on l'espère terminé dans quelques mois) l'assemblage du lanceur sur la plate-forme où sont déjà installés les deux boosters latéraux.

https://spaceflightnow.com/2021/04/29/core-stage-for-nasas-first-space-launch-system-rocket-towed-into-vehicle-assembly-building/

Citation

The Boeing-built core stage measures 27.6 feet (8.4 meters) in diameter, the same width as the shuttle external fuel tank. The gigantic core stage contains reservoirs that will hold more than 730,000 gallons of super-cold liquid hydrogen and liquid oxygen propellants for launch.

Ci-dessous, le détail des opérations à réaliser pour que le lanceur SLS d'Artemis 1 soit prêt à être transféré sur le pas de tir.

Les délais annoncés pour réaliser ces opérations et réaliser tous les tests .

Puis le transfert sur le pas de tir* et y poursuivre la batterie de tests ,laissent une petite possibilité que le vol Artemis I puisse décoller avant la fin 2021.

* il s'agit du pad 39 B qui était utilisé pour le lancement des navettes et a été aménagé pour recevoir le SLS.

Le premier trimestre 2022 semble cependant le plus probable.

source : https://spaceflightnow.com/2021/04/29/core-stage-for-nasas-first-space-launch-system-rocket-towed-into-vehicle-assembly-building/

Citation

Steve Jurczyk, NASA’s acting administrator, said Tuesday that the agency still hopes to launch the Artemis 1 test flight by the end of 2021.

But he acknowledged the schedule was “challenging” to pull off the launch this year. A delay of any major milestone would put the launch date in jeopardy and slip the Artemis 1 mission to early 2022.

Modifié par montmein69_2
  • J'aime 1
  • Merci / Quelle qualité! 1
Lien vers le commentaire
Partager sur d’autres sites

  • 1 mois plus tard...
Posté (modifié)

Mise à la verticale du core stage du SLS dans le VAB.

La mise en place entre les deux boosters à poudre (SRB) sur la plate forme de lancement devrait suivre.

D'après source :

https://tinyurl.com/dwxrrvmb

Après cela, Il reste du travail pour finir d'assembler le lanceur (notamment avec l'étage Centaur et Orion) ..... un lancement vers la Lune avant la fin de l'année reste un objectif pour la NASA ... mais cela demeure incertain.

Mise à la verticale du core stage (VAB KSC).jpg

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 4 semaines plus tard...

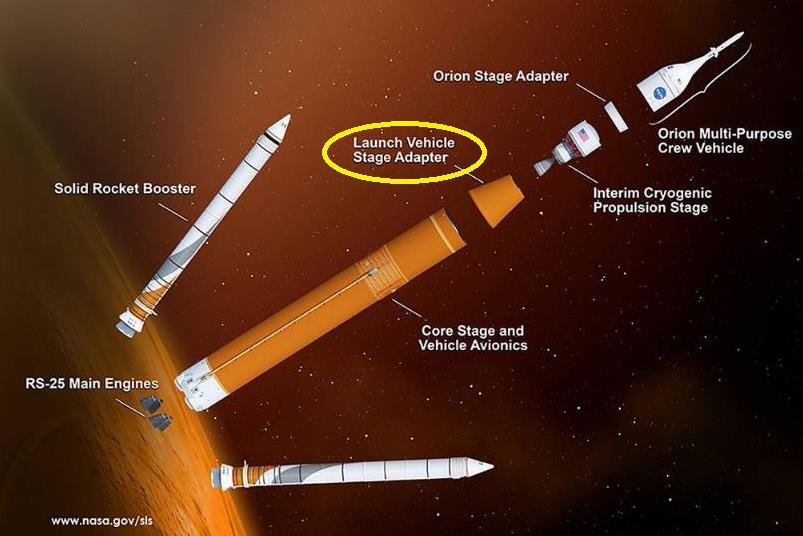

L'assemblage du lanceur se poursuit. Après   "l'adaptateur" (LVSA) qui permettra la jonction entre le premier étage et le second (c'est un réducteur de diamètre) il permet aussi de loger la tuyère du moteur de l'étage supérieur (ICPS),

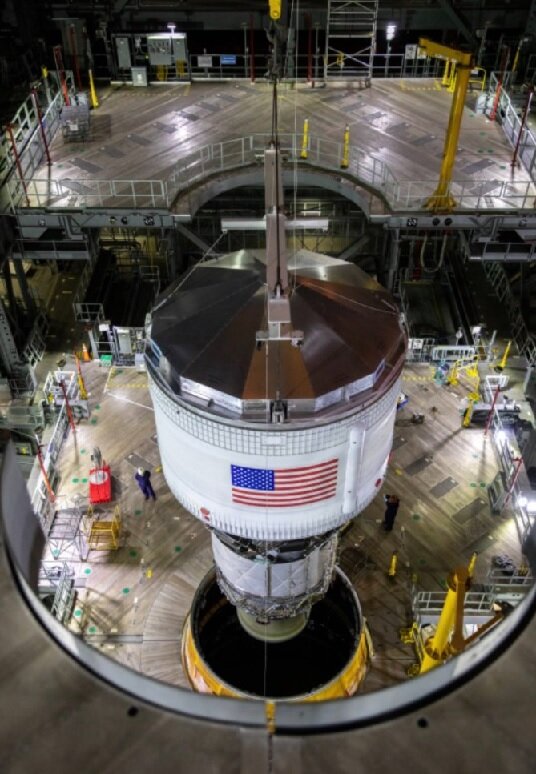

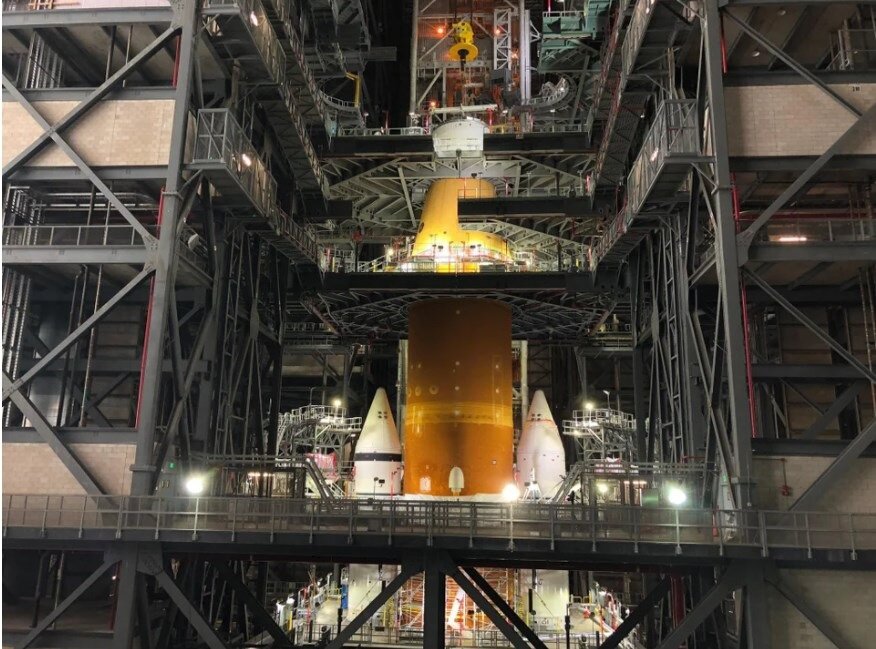

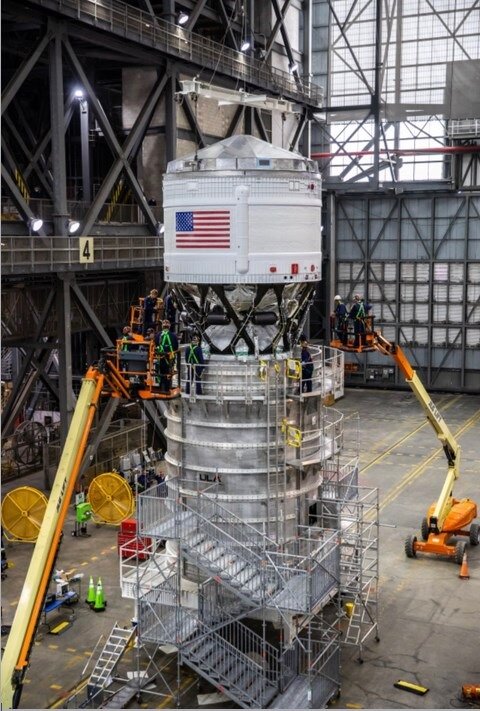

l'étage supérieur ICPS a été placé au sommet du lanceur :

Restera à placer tout au sommet la capsule Orion et son module de service (European Service Module ou ESM)

En attendant une vue générale de l'état actuel de l'assemblage du SLS

source  : https://tinyurl.com/mb5b8dka

Modifié par montmein69_2
  • J'aime 3
Lien vers le commentaire
Partager sur d’autres sites

Je disais :

Citation

Restera à placer tout au sommet la capsule Orion et son module de service (European Service Module ou ESM)

 C'était brûler les étapes. La configuration finale n'est pas encore à l'ordre du jour.

Une importante phase d'essais va commencer, pour cela les éléments supérieurs installés seront spécifiques à ces phases de tests.

source : https://www.nasaspaceflight.com/2021/07/icps-stacking-artemis1/

Citation

Although the Artemis 1 SLS propulsion systems are now stacked on the Mobile Launcher, the integrated operations team is still laying the groundwork for the first tests in the Integrated Test and Checkout (ITCO) campaign. Two more test articles remain to be placed on top of the ICPS in support of the first round of testing: the structural test article (STA) for the Orion Stage Adapter (OSA) and a metal cylinder called the Mass Simulator for Orion (MSO).

Quelques explications sur leur rôle et utilités (avec une indigestion d'acronymes ....   😵)

Citation

The two pieces will be used to support powering up the integrated SLS vehicle for the first time and three major ITCO tests. The OSA STA is standing in for the OSA flight article during the first ITCO tests to provide more schedule flexibility for installing the set of 13 cubesats that will fly inside the OSA flight article during Artemis 1. The MSO is low-fidelity test hardware that has roughly the same mass and center of gravity as the Orion launch stack.

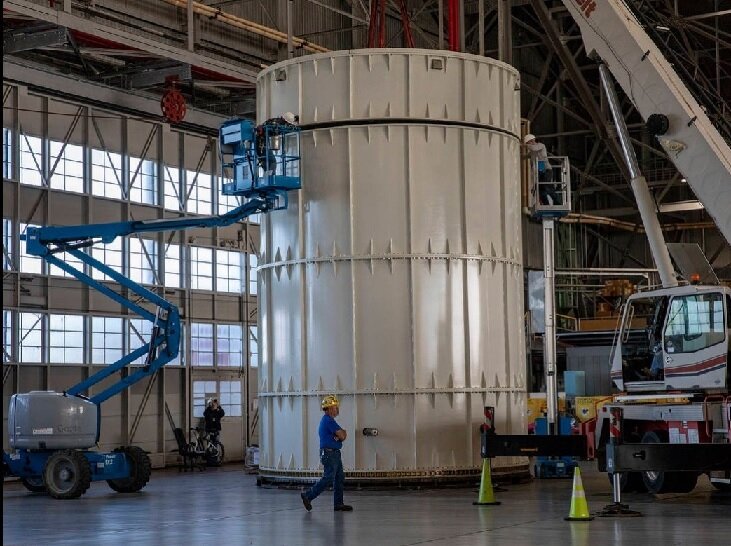

Des précisions sur le simulateur de masse d'Orion (MOS)

https://www.nasa.gov/image-feature/langley/simulating-orion-mass-for-space-launch-system-testing

Lien vers le commentaire
Partager sur d’autres sites

  • 1 mois plus tard...
  • 3 semaines plus tard...

Un article de Space flight now qui indique que même si les tests actuels se passent sans problème majeur à résoudre, le lancement d'Artemis I a peu de chance d'être possible avant le début de l'année 2022.

Titre Les espoirs de la NASA s'amenuisent pour le vol d'essai SLS cette année

https://spaceflightnow.com/2021/08/31/nasa-hopes-waning-for-sls-test-flight-this-year/

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 1 mois plus tard...

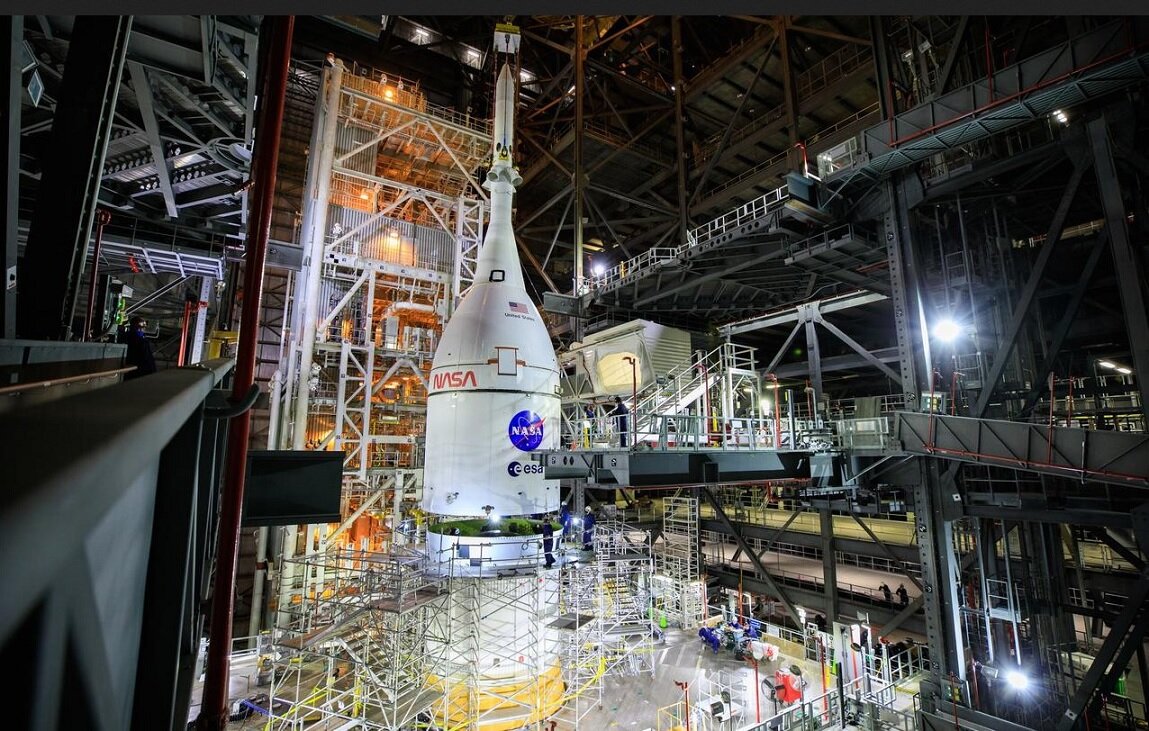

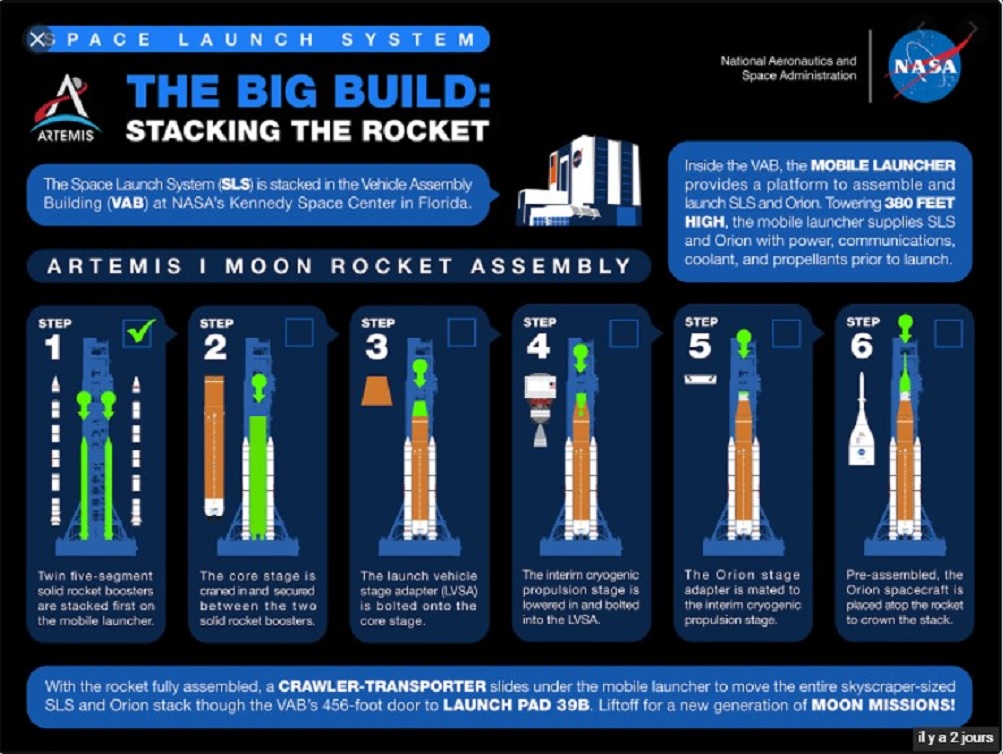

L'assemblage du lanceur SLS se termine.

La capsule Orion et son module de commande ont été tranférés au VAB et le 21 octobre on a procédé à l'assemblage en haut du lanceur .

La date du 12 février 2022 a été avancée pour effectuer le lancement. On arivve (peut-être ... soyons prudent)  au bout de cette longue construction du lanceur géant et au premier lancement depuis bien longtemps d'un lanceur man-rated et de la capsule Orion (inhabitée) pour un vol circum-lunaire destiné  à la qualification du système.

https://www.nasa.gov/press-release/nasa-completes-mega-moon-rocket-stacking-invites-media-to-learn-more

https://www.space.com/orion-stacked-sls-rocket-artemis-1-mission

A noter sous le sigle NASA  celui de l'ESA.

L'Europe fournit le module de commande de la capsule pour "payer" les missions - donc la présence - des astronautes européens dans l'ISS.

Le vol habité ..... cela coûte "un bras". On ne sait pas encore ce que coûteront des mission d'européens à bord d'Orion vers la Lune (et présence dans la Gateway quand elle sera assemblée en NRHO)

Modifié par montmein69_2
  • J'aime 1
Lien vers le commentaire
Partager sur d’autres sites

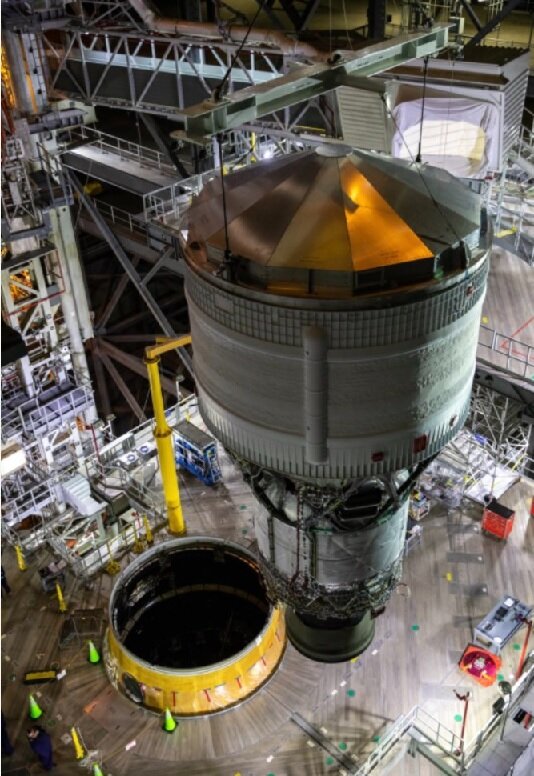

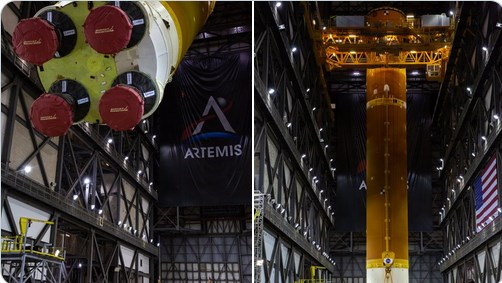

Autre image de l'assemblage, On voit bien le cylindre intermédiaire (couleur grise) permettant d'apparier le diamètre de l'étage ICPS (en blanc cannelé) et celui du module de commande de la capsule.

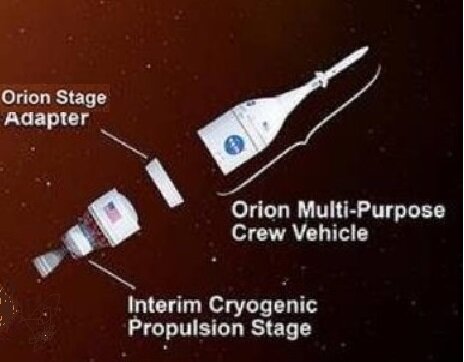

pour rappel un petit schéma de cette partie du lanceur

Modifié par montmein69_2
  • J'aime 1
Lien vers le commentaire
Partager sur d’autres sites

  • 3 semaines plus tard...

La première fenêtre possible pour le lancement d'Artemis I serait courant février 2022

https://www.space.com/nasa-sls-megarocket-artemis-1-moon-launch-february-2022

Ne pas trop s'émouvoir ..... on ne sait pas si ce sera tout à fait prêt 😜 ...... mais çà se précise quand même.

Lien vers le commentaire
Partager sur d’autres sites

  • 3 semaines plus tard...

Un dossier des frères Lisoir qui vient de sortir au sujet de la mission Artemis I. Plusieurs petites sondes "boîtes à chaussures" devraient être déployées au cours du voyage afin d'étudier le soleil, les radiations, la lune,... :

Lien vers le commentaire
Partager sur d’autres sites

  • 3 semaines plus tard...

@Benoit : Le lien n'est pas accessible en Europe.

Cela doit être en rapport avec le contrôleur d'un des moteurs RS 25 qui est défaillant ?

Le remplacement du boitier électronique a été décidé ... (sans forcément avoir détecté où se trouve l'anomalie) .... mais ils ne savent pas trop comment procéder apparemment, même si le lanceur est encore dans le VAB.

source :
During tests in November, one of the redundant computers in the RS-25 engine controller for engine 4 would no longer power up correctly.

The control units are the major component that was upgraded between use of the engines on the final Space Shuttle missions and adaptation of the existing Space Shuttle Main Engine (SSME) Block II design for use on SLS . The new RS-25 engine controller units for SLS still employ two redundant digital computer units (DCUs) that operate on independent control channels, A and B.

RS-25 prime contractor Aerojet Rocketdyne and the SLS Program have been troubleshooting the controller problem with EGS and Jacobs since prior to the Thanksgiving holiday. A problem resolution team continues to evaluate test data and consider forward options, but so far no conclusions or decisions have been reported and it is uncertain what the impact will be to the schedule.

The controller unit is a replaceable item, and remove and replace operations for controllers were carried out on engines installed in Shuttle orbiters while stacked in their vertical, launch orientation during that program; however, it is uncertain whether a controller replacement is possible “in-place” on an SLS Core Stage.

S'il faut isoler la partie moteur .... du reste du lanceur .... cela va être une vraie partie de plaisir

d'où un fort probable glissement au-delà d'avril 2022 (la date envisagée avant le bug).

Ce contrôleur gérant le moteur sort de chez le fabricant .... et il a du subir des contrôles censés garantir son fonctionnement

Aaaargh !  ...... pour du matériel installé sur un lanceur qui sera dédié à des missions habitées (donc qui devrait satisfaire à la qualité "man rated") c'est pas trop rassurant.

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

Je suis surpris que les liens ne soient pas accessible en Europe. Ça ne t'empêche pas d'avoir raison, le problème est bien avec le propulseur RS-25.

Voici un extrait du Oralndo Sentinel:

While testing, though, one of what NASA calls the “brains” that control one of the four RS-25 engines at the base of the core stage for the rocket has malfunctioned, according to an update on NASA’s website. Each of the engine flight controllers have a primary and backup communication system with the SLS rocket, and for the controller on engine four, the backup system kept failing.

Voici un autre extrait, celui-ci de Bloomberg:

(Bloomberg) -- NASA plans to replace an engine controller aboard its massive SLS rocket after finding a communications glitch with the system’s avionics during pre-flight testing, the latest setback for a Boeing Co.-led program plagued by years of delays and billions of dollars in costs beyond its initial budget ...

Replacing the unit on one of the SLS’s four RS-25 engines is “the best course of action,” the agency said. The update comes after engineers preparing the rocket for flight detected a communications problem last month between the rocket’s avionics system and the No. 4 engine, and began troubleshooting the issue.

Lien vers le commentaire
Partager sur d’autres sites

  • 2 mois plus tard...
Posté (modifié)

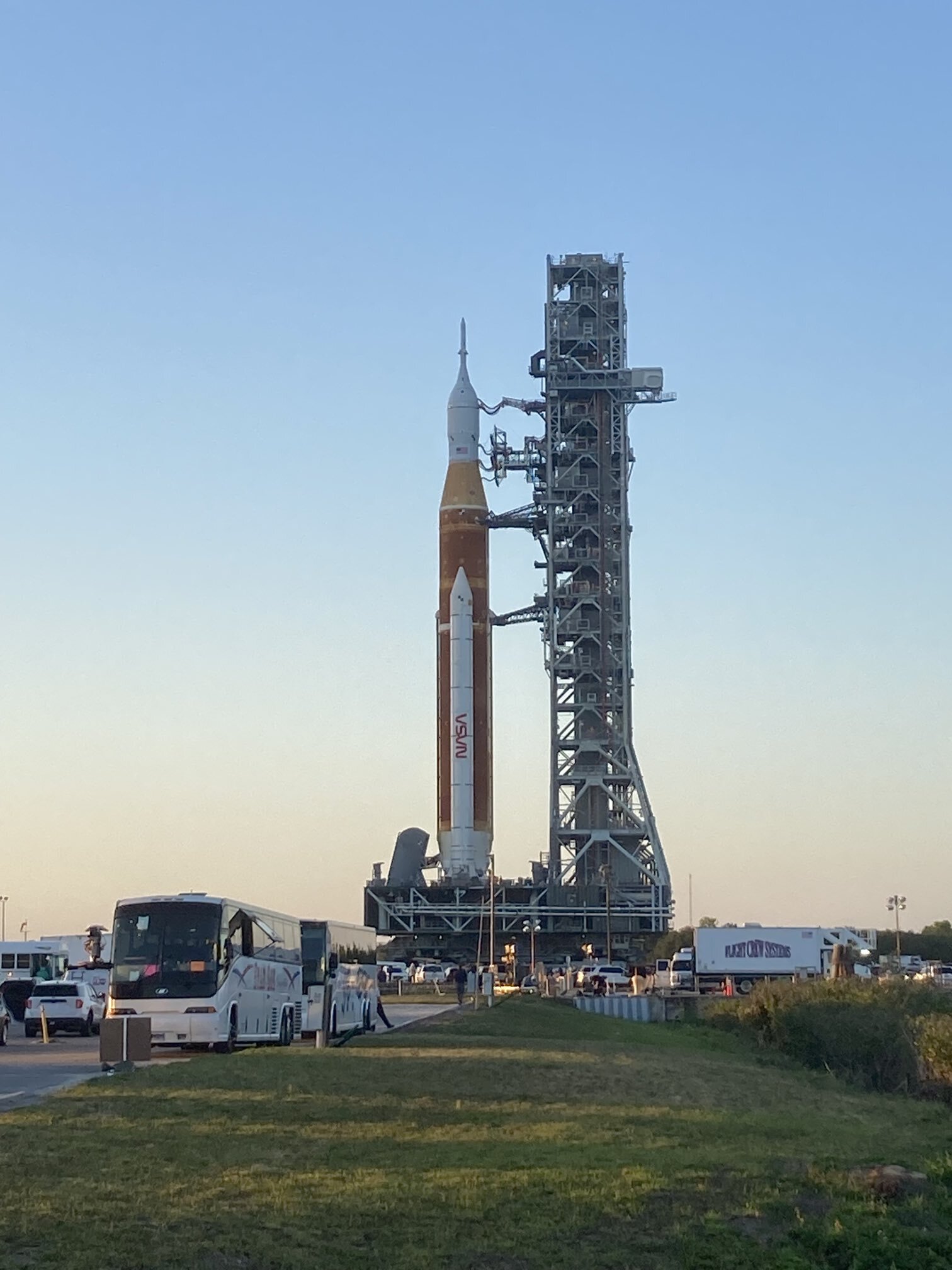

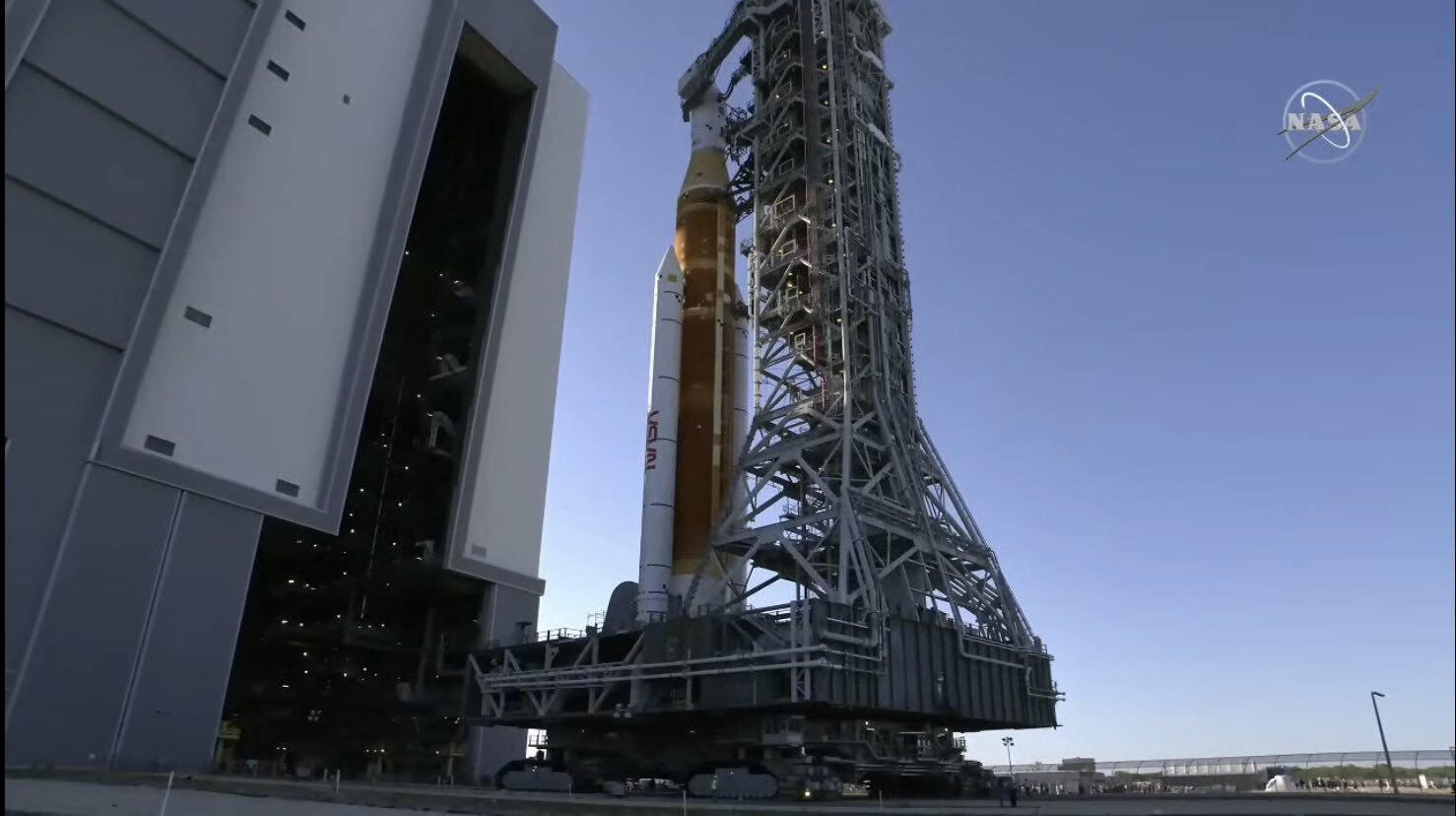

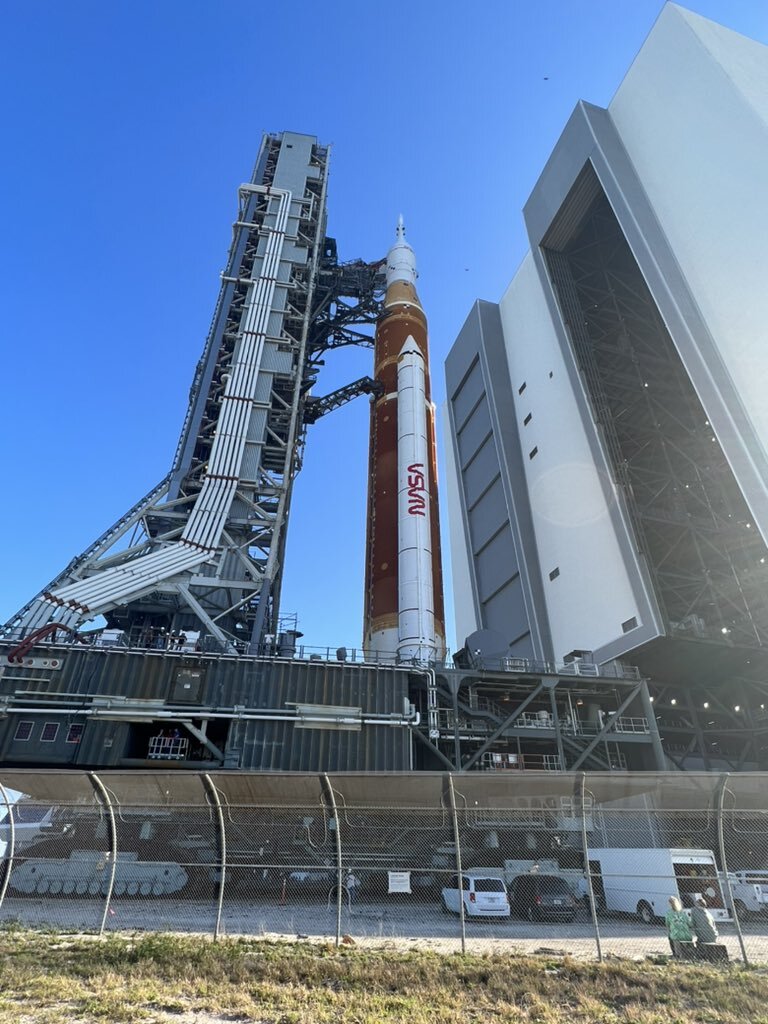

Le lanceur SLS de la mission Artemis 1 fixé sur le MLP,  va sortir du VAB et être déplacé par le "crawler" vers le pas de tir 39 B du Kennedy Space Center  (une opération nommée Roll Out)

Une photo datant des années 60, montre le trajet à effectuer depuis le VAB jusqu'au pas de tir (visible sur l'arrière plan du cliché)

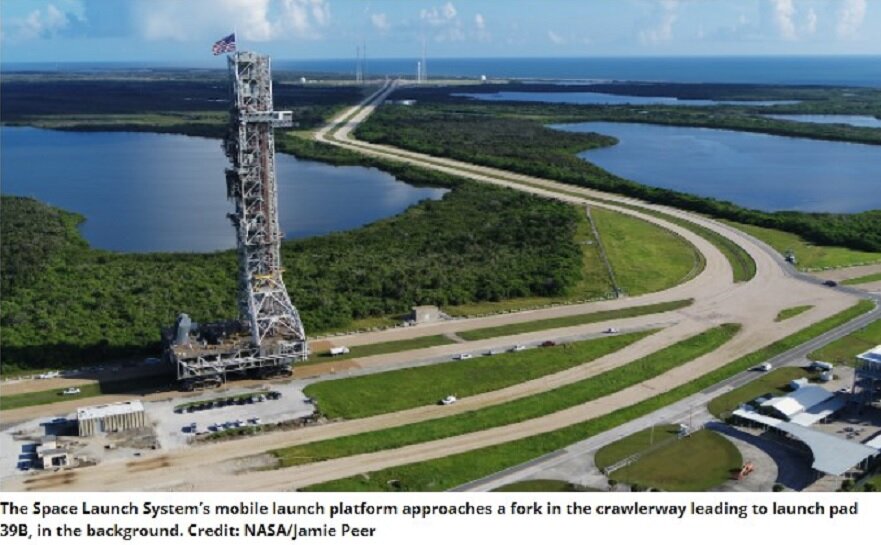

414186106_CrawleretMLPsurgravelpathverspad39B.jpg.32f20729fa4719711adb847bc01e620b.jpg

Les préparatifs actuels dans cet article

https://eu.floridatoday.com/story/tech/science/space/2022/03/16/nasa-schedule-artemis-sls-debut-roll-launchpad/7048794001/

Les ingénieurs en charge des opérations au sol et de la conduite  expliquent comment piloter ce "monstre" et sa charge (d'une valeur d'environ 1 G$ pour le premier SLS et la capsule Orion)

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

  • 3 semaines plus tard...
Posté (modifié)

Quelques soucis à résoudre sur le pas de tir LC 39B) concernant le test de remplissage des réservoirs du premier SLS avec les ergols cryogéniques (LOX et LH2).

Notamment une valve qui dysfonctionnait sur le réservoir LOX après un remplissage à moitié.  Cela nécessite une intervention avec analyse et remédiation.

Souci de timing du coup, car le report et la reprise du test, pourrait potentiellement interférer avec le lancement* de Space X sur le pad voisin (LC 39A).

* une Falcon 9 avec la capsule crew Dragon pour la mission à destination de l'ISS ( first private astronaut mission, Axiom Space-1 (Ax-1)

https://aviationweek.com/shows-events/space-symposium/nasas-third-sls-wet-dress-rehearsal-could-be-late-week

https://scitechdaily.com/space-station-waits-for-private-astronauts-during-science-and-spacewalk-preps/

Citation

 During chilldown of the lines in preparation for loading the liquid hydrogen, the teams encountered an issue with a panel on the mobile launcher that controls the core stage vent valve. The purpose of the vent valve is to relieve pressure from the core stage during tanking. Given the time to resolve the issue as teams were nearing the end of their shifts, the launch director made the call to stop the test for the day. A crew will investigate the issue at the pad, and the team will review range availability and the time needed to turn systems around before making a determination on the path forward.

Dernière minute : Le lancement de la mission AX-1 par un lanceur Falcon 9 depuis le pad 39 B est fixé à aujourd'hui.

https://www.space.com/spacex-axiom-space-ax-1-launch-today-watch-live

Modifié par montmein69_2
Lien vers le commentaire
Partager sur d’autres sites

Rejoignez la conversation !

Vous pouvez répondre maintenant et vous inscrire plus tard. Si vous avez un compte, connectez-vous pour poster avec votre compte.

Invité
Répondre à ce sujet…

×   Collé en tant que texte enrichi.   Coller en tant que texte brut à la place

  Seulement 75 émoticônes maximum sont autorisées.

×   Votre lien a été automatiquement intégré.   Afficher plutôt comme un lien

×   Votre contenu précédent a été rétabli.   Vider l’éditeur

×   Vous ne pouvez pas directement coller des images. Envoyez-les depuis votre ordinateur ou insérez-les depuis une URL.

  • En ligne récemment   0 membre est en ligne

    • Aucun utilisateur enregistré regarde cette page.
×
×
  • Créer...

Information importante

Nous avons placé des cookies sur votre appareil pour aider à améliorer ce site. Vous pouvez choisir d’ajuster vos paramètres de cookie, sinon nous supposerons que vous êtes d’accord pour continuer.
